規劃1500噸冷庫如同下一盤大棋,走錯一步直接影響后期運營成本。噸位對應的實際面積并非簡單數字換算。存普通包裝食品時,按常規堆碼方式,有效庫容需預留2500-3000立方空間。若庫內凈高控制在5米左右,實用面積約需500-600平米。存放大型異型貨物或采用密集型貨架,面積可適當壓縮。前期算錯這一步,后期要么頻繁移庫,要么空間閑置白白浪費租金。
地理因素往往被低估。選址必須考慮三重便利性:離產地或進貨點近可降低短駁運費;臨近銷售渠道能縮短配送時間;交通主干道旁更便于大型冷藏車進出。同時實測道路轉彎半徑與貨車掉頭空間,電力負荷能否支撐60匹以上機組,水源是否滿足月臺清潔與化霜需求。這些硬性指標差一分,后期補救成本可能翻十倍。

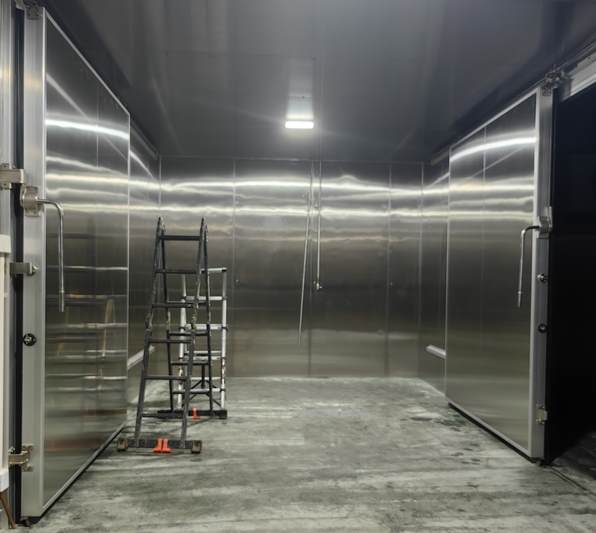

庫內動線是效率的生命線。分區設計需要明確:原料暫存區與成品發貨區分隔,預冷區緊鄰月臺減少溫度波動,緩沖區作為理貨中轉站。單向通道寬度不小于3.5米保障叉車安全作業,月臺高度匹配本地區主流車型車廂,加裝充氣門封阻斷冷氣泄漏。有條件的建議配置8米以上遮陽棚,雨雪天照常裝卸不誤工期。

保溫性能直接關聯運營成本。墻體必須采用連續焊接工藝的聚氨酯庫板,厚度至少150mm,密度達42kg/m3以上。地面保溫更需專業方案:享寧制冷實踐中通常采用XPS擠塑板+鋼筋混凝土+防凍脹加熱帶的五層結構,杜絕地面凍鼓風險。拐角處追加雙密封條,門框加裝電加熱防凍裝置,這些細節才是十年不漏冷的關鍵。
制冷系統配置需要雙保險策略。60匹雙壓縮機機組不是簡單疊加,而是通過智能控制系統實現:旺季雙機滿載運轉,淡季單機低頻運行,較單機方案省電最高達35%。需特別注意蒸發器配比,每100平米庫容配3.5匹冷風機,采用多點位吊頂式安裝,溫差波動能控制在±0.5℃以內。海鮮庫建議追加乙二醇防凍系統,凍肉庫則需配置快速降溫程序。
安全保障系統常被壓縮預算。庫門必須帶斷電解鎖功能,避免人員被困;內部設聲光報警器聯動溫度傳感器;應急照明持續時長應超90分鐘;雙電路供電或200KVA以上發電機為標配。享寧制冷在驗收環節堅持72小時滿負荷測試,模擬斷電恢復、化霜周期等極端工況,確保系統冗余可靠。
需求清單比預算表更重要。明確記錄貨物熱特性參數:比如凍肉入庫溫度-40℃需速凍,水果呼吸熱導致庫溫波動等。核算日均進出貨峰值,50噸以上周轉量需設計獨立緩沖間。資金規劃時預留15%應急款,用于地質突變加固或供電擴容等突發狀況。
設計方案決定成本邊界。專業公司會提供三維動態模擬圖,清晰展示貨架排布與氣流組織。享寧制冷的技術團隊最近為某肉類企業優化方案:調整風機位置使庫溫均勻性提升40%,更改月臺方位后裝卸效率提高2倍。施工前確認管線預埋圖、保溫節點圖等23項施工圖紙,避免返工損耗。
施工階段的雙重監管不可缺。享寧采用工程巡檢系統:項目經理每日上傳帶定位水印的施工照片,關鍵節點如地面澆筑前需三方聯合驗槽。材料進場嚴格執行盲樣抽檢,保溫板芯材密度每批次必測。建議業主委派現場代表重點監督:發泡層是否連續無斷層、銅管焊接是否氮氣保護、電纜是否使用阻燃等級。
調試階段才是真正大考。壓縮機加載測試需持續48小時以上,觀察油壓波動是否在0.5MPa內;溫度探頭進行多點校正,庫內垂直溫差不超過1℃;進行10次以上自動門聯鎖測試。移交時要求提供完整的操作維保手冊,關鍵閥門位置清晰標注,管路系統附帶電伴熱原理圖。
寫在最后:
當冷庫進入常態化運營,維護成本占比超總投入30%。選擇建設團隊時重點考察:是否有同規模項目全程跟蹤數據?維保團隊是否配備真空保壓設備等專業工具?備件庫能否2小時響應關鍵部件更換?前期注重這些隱性價值,遠比單純比較報價更能實現長效回報。建設只是起點,全生命周期的穩定運行才是萬噸冷庫存在的核心價值。
